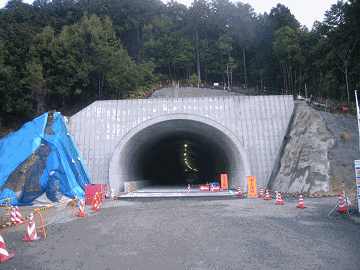

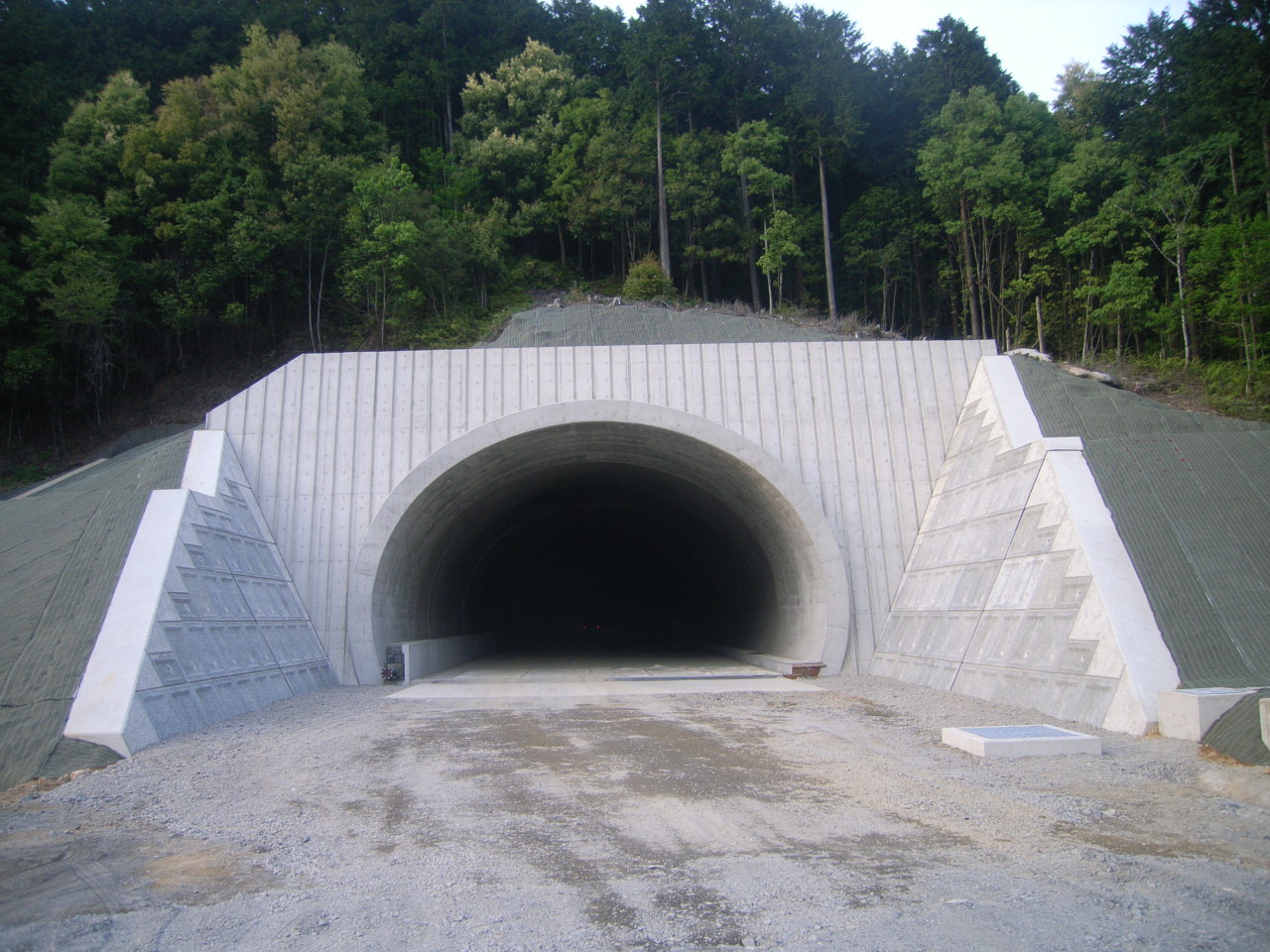

■5月10日完成■ 工事進捗率 100% |
|
|
平素から公共工事に対してご理解とご協力を賜り厚くお礼申しあげます。
施工中は何かとご不便をおかけしたと存じますが、皆様のご協力のおかげで工事を完了することが出来ました、ありがとうございました。
|
現場代理人 田尻 弘文
|
■3月末の状況■ 工事進捗率 74.6% |
|
|
【担当者より今月の一言】

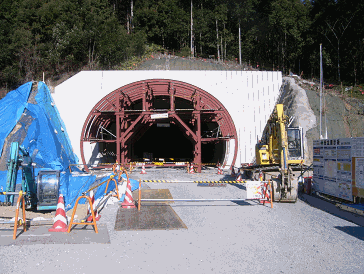

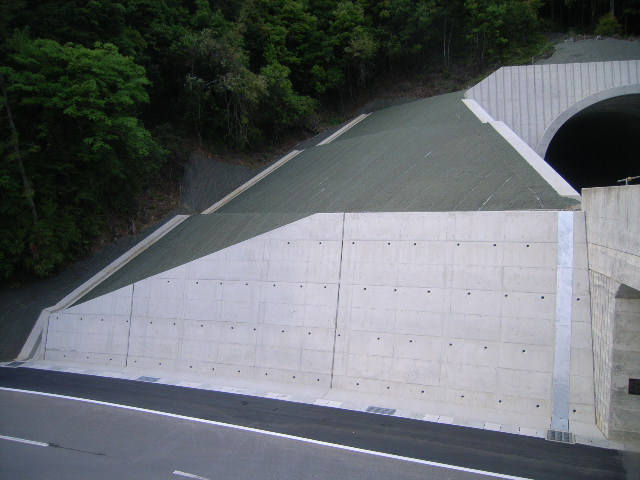

高丸山トンネル起点側(便ノ山地区)の坑門工とトンネルの覆工コンクリート(約7m)及び擁壁工(補強土壁)、県道の側溝施工が完了しました。
引き続き大型ブロック積、道路土工、県道の舗装工事を行う予定です。
また高丸山トンネル内については、縁石工、配水配管工の施工が完了しました。
引き続き電気通信配管工の施工を行う予定です。工事中は、騒音・振動・車両の出入り等、何かとご不便をおかけする事と存じますが、工事に際しては細心の注意を払って安全な施工をいたしますので、皆様方の御理解・御協力をお願い申し上げます。
|
■2月末の状況■ 工事進捗率 57.7% |
|
|
【担当者より今月の一言】

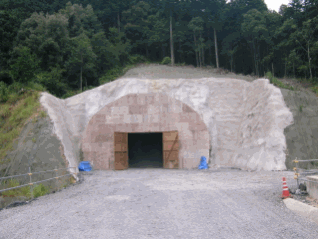

高丸山トンネル起点側(便ノ山地区)の坑門工とトンネルの覆工コンクリート(約7m)及び擁壁工(補強土壁)の施工が完了しました。
側溝の施工は、引き続き行う予定です。
また高丸山トンネル終点側(相賀地区)より電気通信配管工、配水配管工、縁石工の施工を引き続き行う予定です。
工事中は、騒音・振動・車両の出入り等、何かとご不便をおかけする事と存じますが、工事に際しては細心の注意を払って安全な施工をいたしますので、皆様方の御理解・御協力をお願い申しあげます。
|
■12月末の状況■ 工事進捗率 19.8% |
|
|
【担当者より今月の一言】
高丸山トンネル起点側(便ノ山地区)の坑門工とトンネルの覆工コンクリート(約7m)及び擁壁工(補強土壁)の施工、及び側溝の施工を引き続き行う予定です。
また高丸山トンネル終点側(相賀地区)より電気通信配管工、配水配管工、縁石工の施工を1月中旬頃より行う予定です。
工事中は、騒音・振動・車両の出入り等、何かとご不便をおかけする事と存じますが、工事に際しては細心の注意を払って安全な施工をいたしますので、皆様方の御理解・御協力をお願い申し上げます。
|

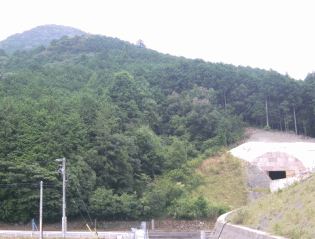

■10月末の状況■ 工事進捗率 4.0% |
|
|
【担当者より今月の一言】
高丸山トンネル起点側(便ノ山地区)の坑門工とトンネルの覆工コンクリート(約7m)の施工を11月より行う予定です。
また同時に県道側の擁壁工(補強土壁、ブロック積)の施工及び側溝の施工を予定しています。
工事中は、騒音・振動・車両の出入り等、何かとご不便をおかけする事と存じますが、工事に際しては細心の注意を払って安全な施工をいたしますので、皆様方の御理解・御協力をお願い申し上げます。
|
■8月末の状況■ 工事進捗率 2.1%
|
|
|
【担当者より今月の一言】
工事中は、騒音・振動・車両の出入り等、何かとご不便をおかけする事と存じますが、工事に際しては細心の注意を払って安全な施工をいたしますので、皆様方の御理解・御協力をお願い申し上げます。
|
